par Hubert De Vésian 29 avril 2026
En commençant par le haut, purger la maçonnerie des végétations et mousses parasites, purger les joints, inventorier les pierres à remplacer, commencer l'hydrogommage....
par Hubert De Vésian 10 avril 2026

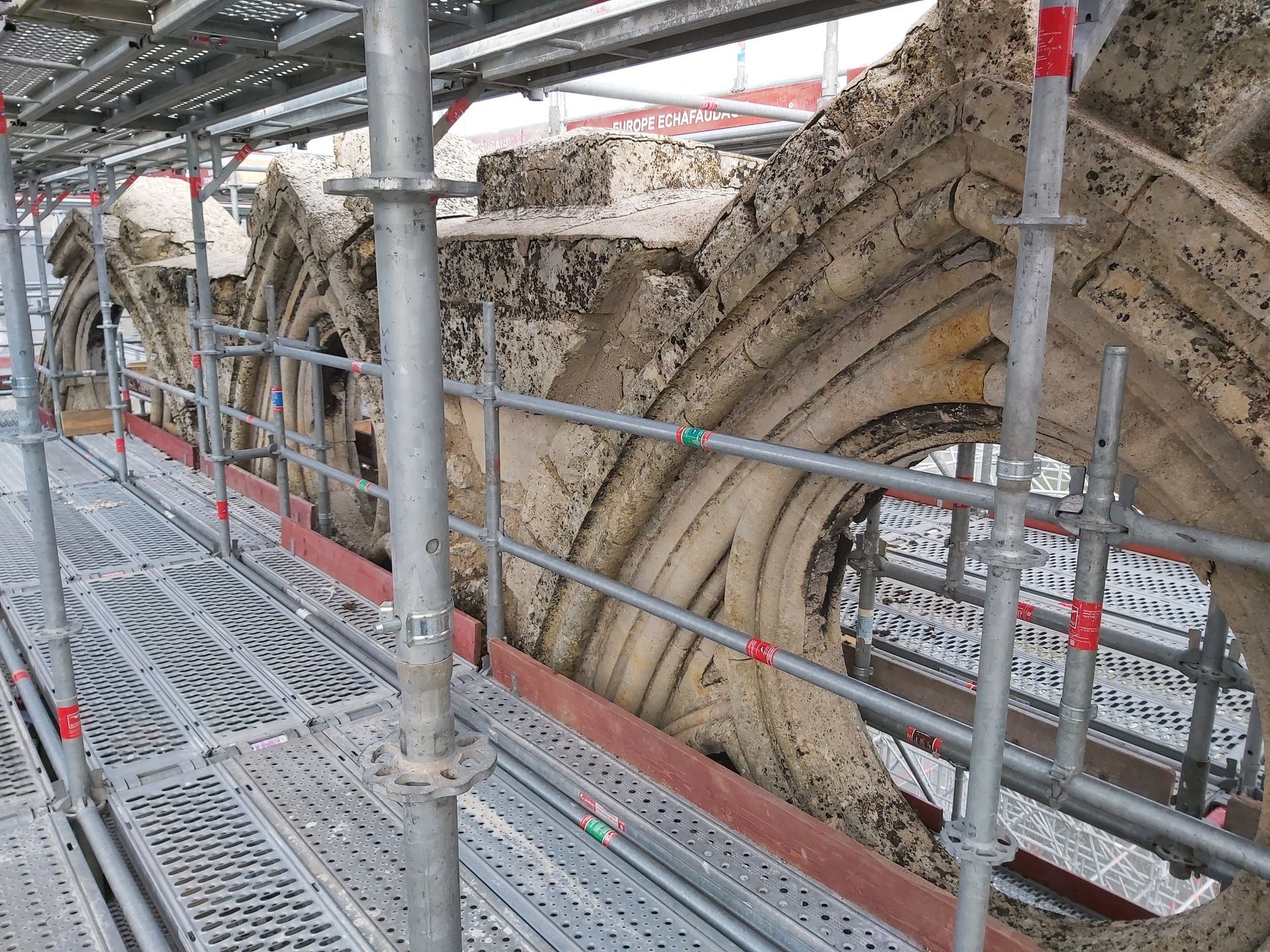

Le premier travail est de débarrasser les pierres des mousses, lichens ou végétations qui s'y sont incrustées, de procéder à un nettoyage très précautionneux au laveur à haute pression, de faire l'inventaire des pierres qui seront à remplacer, des parties fragilisées de l'édifice qu'il faudra consolider.
par Hubert De Vésian 29 novembre 2025

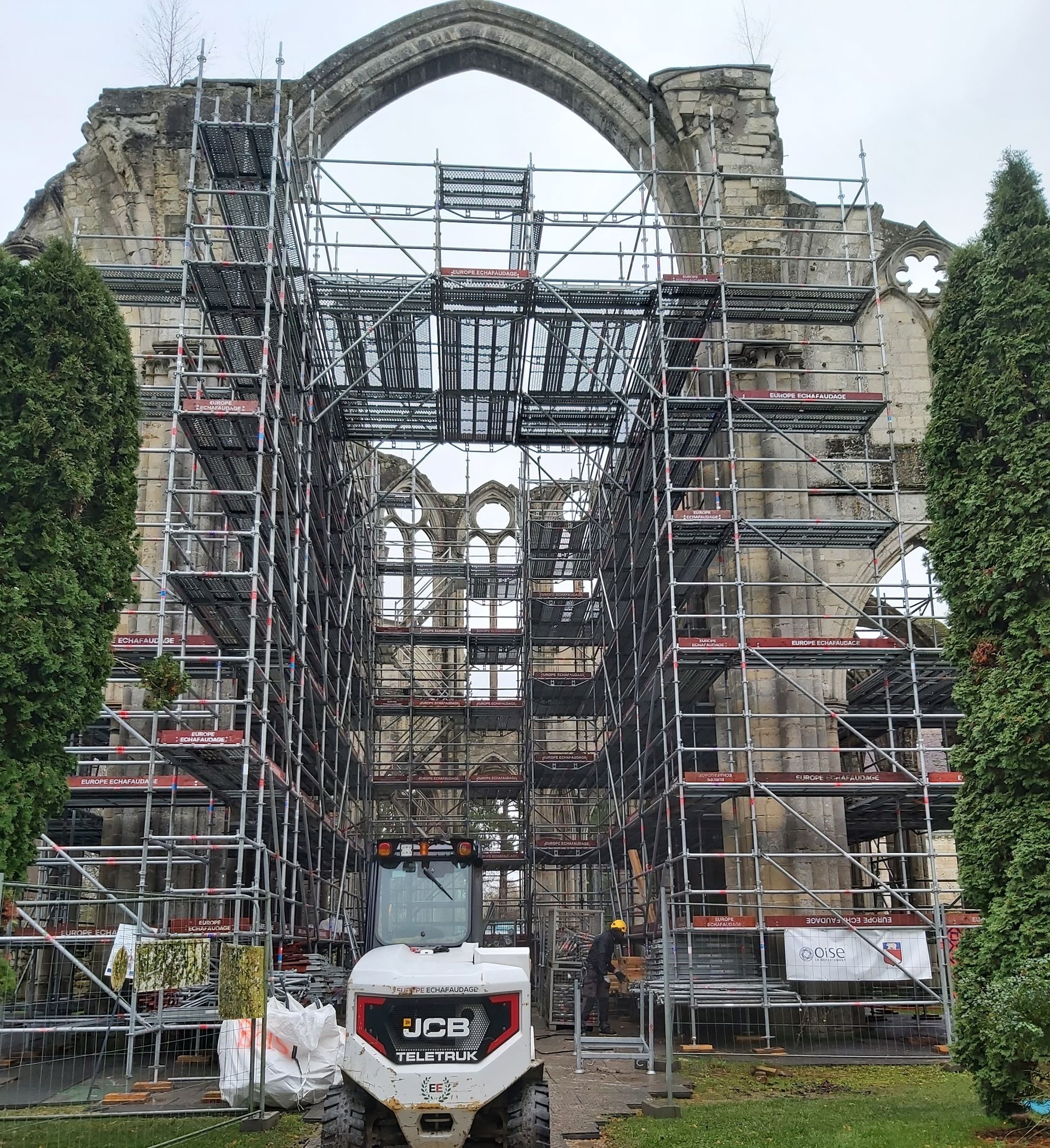

Novembre 2025 - Les travaux commencent ! La première phase, qui se terminera début janvier 2026, consiste à monter cet échafaudage qui permettra aux entreprises d'accéder aux ruines du chœur dans les hauteurs. Place alors, à partir de janvier 2026 et jusqu'en mars 2027 : - Aux maçons et aux tailleurs de pierre qui vont sauver l'édifice menacé par deux siècles d'exposition aux intempéries ... - Aux couvreurs qui vont appliquer une fine lame de plombs sur les arases pour les protéger de la pluie ... - Aux ferronniers qui vont restaurer les barlotières, en place depuis le 14e siècle, ces traverses en fer destinées à consolider les plombs dans les châssis de vitraux ... - Aux décorateurs qui vont rafraichir les quelques décors peint subsistants ... Cette première tranche de travaux (Tranche Ferme) sera suivie au printemps 2027 par la Tranche Optionnelle 1 qui se concentrera sur la structure des chapelles rayonnantes ...
par Hubert De Vésian 16 juillet 2025
Bonne nouvelle ! La Direction Régionale des Affaires Culturelles a donné son feu vert pour le financement de notre première tranche de travaux, la Tranche Ferme. Celle-ci consiste à restaurer le Chœur proprement dit, soit la partie haute. Le dossier est à la signature à la Préfecture de Région. La restauration des chapelles rayonnantes est prévue dans la tranche Optionnelle 1. Si tout se passe bien, les travaux vont pouvoir commencer d'ici la fin de l'année.
par Hubert De Vésian 5 février 2025
Faute de budget alloué par le Ministère de la Culture, la DRAC n'avait pas, en janvier, la visibilité suffisante pour financer la première partie de nos travaux, à savoir, la Tranche Ferme. Nous sommes donc contraints d'attendre 2026, en espérant que les arbitrages nous seront favorables. En attendant, nous continuons à collecter des fonds de façon à pouvoir boucler notre budget jusqu'à la tranche optionnelle 2 comprise. Affaire à suivre …
par Hubert De Vésian 12 octobre 2024
Si tout se passe bien les travaux de restauration doivent démarrer début 2025. Il nous reste un complément de financement à trouver pour pouvoir boucler l'ensemble des travaux : la Tranche Ferme et l es Tranches Optionnelles 1 et 2 et nous nous en occupons activement. Quoiqu'il en soit, nous attendons le feu vert de la DRAC (Direction Régionale des Affaires Culturelles) d'ici fin décembre qui nous permettra de démarrer cette restauration rendue indispensable vu l'état de dégradation de l'édifice confirmé par les conclusions de la Tranche Etude.
par Hubert De Vésian 18 mai 2024
Entre avril 2023 et janvier 2024, le cabinet d''architectes NASCA en collaboration avec la DRAC a repris en détail les travaux de restauration à effectuer sur les ruines du chœur. Après avoir validé l'avant projet définitif (APD) puis le projet (PRO) la DRAC nous a confirmé en décembre 2023 l'autorisation de Travaux (DAT). L'appel d'offres lancé par NASCA a permis de sélectionner les entreprises qui seront chargées de la restauration: Maçonnerie, Sculpture, Couverture plomb, Ferronnerie, Restauration des décors peints. … Sans surprise, le budget définitif de l'ensemble des travaux, supérieur à celui de départ, se monte à 2.950.000 €. Pour autant que nous obtenions l'accord de financement de la DRAC Nord Picardie (Direction Régionale des Affaires Culturelles), nous avons donc encore 280.000 € à trouver pour boucler le financement des Tranches Ferme, Optionnelles 1 et 2. La Flamme Olympique étant passée sous les ruines du chœur le 18 juillet dernier, il n'était pas possible de démarrer les travaux avant cette date. Il a donc été convenu que ceux-ci commenceraient, si tout va bien, début 2025.
par Hubert De Vésian 9 août 2023
Le 31 juillet 2023, Les travaux d'urgence sont terminés. Ils font apparaitre que la restauration risque d'être plus coûteuse que prévue à l'origine. Ces travaux ont permis de consolider les parties les plus instables de l'édifice : Insertion de tiges en fibre de verre dans les pierres en surplomb menaçant de se détacher à tout moment, sanglage des colonnes au départ des gerbes présentant des fragilités particulières, dévégétalisation de l'ensemble ... Au cours de cette tranche de travaux, il a été constaté que la restauration demanderait plus d'interventions que les 2.500 k€ prévus à l'origine. Suivant les dernières estimations, la restauration des ruines du chœur exigerait un montant de travaux d'environ 3.100 k€ . La réalité se trouve vraisemblablement en dessous de ce chiffre, et nous le saurons d'ici la fin de l'année, lors de la signature des contrats de travaux. Néanmoins, nous repartons à la recherche de fonds ....
par Hubert De Vésian 7 juillet 2023

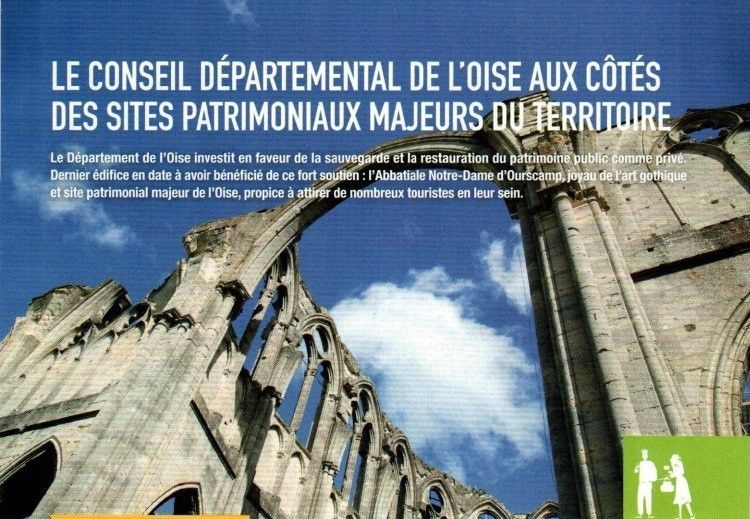

Le Conseil Départemental de l'Oise se fend d'une page sur les ruines du chœur dans son magazine bimensuel ! Les travaux d'urgence seront terminés d'ici fin juillet et la tranche 'études' est en cours. Celle-ci permettra de lancer d'ici la fin de l'année un appel d'offres pour les travaux de restauration qui devraient s'étaler de début 2024 à la fin 2027.
Plus de posts

Le 8 juin, la Fondation du Patrimoine nous accorde le prix 'Impact Culturel' d'un montant de 200.000 €

La Fondation du Patrimoine a attribué ce mois de juin le prix impact 2022
à six projets de restauration ...
dont nous sommes !

Pour notre part, nous nous sommes vus attribuer le prix 'Impact Patrimoine' d'un montant de 200.000 €.

Une excellente nouvelle au départ de notre campagne de collecte de fonds !

-----------------------------------------------------------------------------------------------------

L’ ancienne église abbatiale Notre Dame d’ Ourscamp est connue comme l’une des plus belles ruines romantiques de l’architecture gothique cistercienne, l’une des plus importantes d’Ile de France jusqu’à la Révolution. Son symbole est son chœur à ciel ouvert. En 1798 elle devient la propriété du financier Maximilien Radix de Sainte Foix, qui transforme l’église en « ruines artificielles » en démolissant les voûtes de la nef et des bas côtés.

En 2019, des pierres sont tombées du haut des voûtes, révélant un risque élevé de chute d’autres pierres instables, et conduisant à la mise en place d’un périmètre de sécurité. Une étude a été commandée par la congrégation des "Serviteurs de Jésus et de Marie" et réalisée par des cabinets d’architectes et d’étude. Si rien n’est fait dans les 12 mois à venir, cette « dentelle de pierres » risque de s’écrouler avec l’impossibilité de la remonter Cette ruine serait alors perdue à jamais

Deux phases de travaux sont prévues :
1. interventions d’urgence pour anticiper les prochaines chutes de pierres avec sécurisation rapide et temporaire sur 3 zones identifiées comme instables dans l’état sanitaire,
2. puis restauration visant à assurer la stabilité et consolidation de la ruine en 2 tranches (le chœur puis une tranche optionnelle sur les vestiges des bras du transept et les chapelles Nord).

Sur un budget global de travaux de plus de 2 millions d'euros, la Fondation du patrimoine contribue par le biais du Fonds Impact à hauteur de 200 000 €.

En effet, La restauration des ruines du chœur aura des impacts majeurs dans trois domaines :
• cultuel avec le rétablissement d’offices au milieu des ruines (à la belle saison)
• culturel avec redémarrage et développement de l’organisation de concerts ainsi qu'un projet de son et lumière actuellement à l'étude
• touristique avec le développement des visites dont les ruines du chœur constituent le point d’orgue (3 000 visiteurs par an).
